Vigas de acero al carbono: verificaciones clave antes de la instalación en obra

Antes de instalar las vigas de acero al carbono en la obra, los equipos de calidad y seguridad deben verificar más que las dimensiones básicas. El grado del material, el estado de la superficie, la rectitud, la integridad del recubrimiento y el cumplimiento de las normas del proyecto afectan al rendimiento estructural y a la seguridad de la instalación. Para proyectos globales, las comprobaciones cuidadosas previas a la instalación también ayudan a reducir retrasos, retrabajos y riesgos de abastecimiento, al tiempo que garantizan que cada viga cumpla con la especificación requerida.

Para los inspectores de QA, los gerentes de HSE y los equipos de proyecto, estas comprobaciones no son un simple trámite documental. Una desviación no detectada de solo unos pocos milímetros, un grado de acero incorrecto o una imprimación dañada en los puntos de conexión pueden afectar el ajuste, la calidad de la soldadura, la transferencia de carga y la seguridad durante la elevación.

En las cadenas de suministro de acero estructural que abarcan de 2 a 4 semanas de producción y varias semanas más de transporte marítimo, la verificación previa a la instalación de las vigas de acero al carbono es una de las formas más prácticas de controlar el riesgo antes de que comience el montaje. También protege los cronogramas, el tiempo de grúa y la productividad de la mano de obra en la obra.

Por qué es importante la inspección previa a la instalación para las vigas de acero al carbono

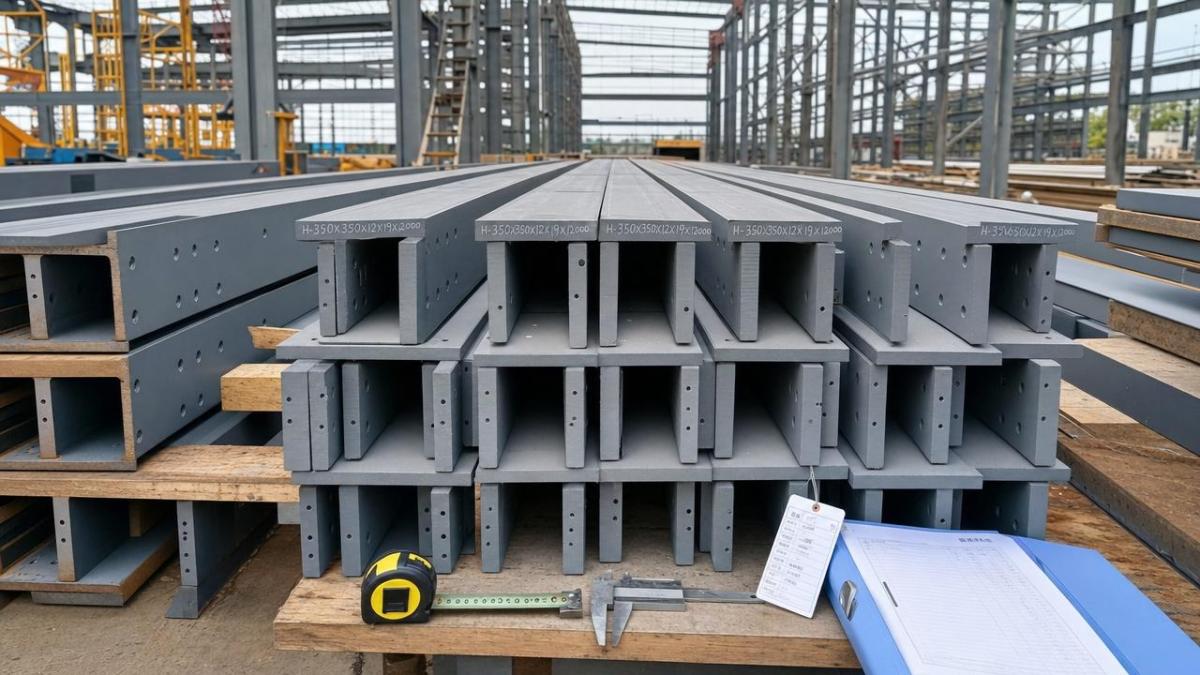

Carbon Steel Beams: Key Checks Before Site Installation

Las vigas de acero al carbono suelen entregarse en lotes para edificios comerciales, talleres industriales, plataformas de equipos y proyectos de infraestructura. Una vez que las vigas llegan a la obra, el costo de la corrección aumenta rápidamente. El retrabajo después de la descarga puede implicar transporte secundario, rectificado adicional, repintado o plazos de reposición de 7 a 21 días.

Para el personal de seguridad, la preocupación es igual de directa. Los defectos en las vigas pueden generar riesgos durante la elevación, el soporte temporal, el atornillado, la alineación y la conexión final. Incluso cuando un defecto no provoca un rechazo inmediato, puede requerir una revisión de ingeniería antes de que continúe la instalación.

Riesgos comunes si se omiten las comprobaciones

  • Tamaño de sección o espesor de ala incorrectos que provocan problemas de ajuste en columnas o placas de extremo
  • Mezcla de materiales entre grados especificados según las normas ASTM, EN, JIS o GB
  • Torsión, flecha lateral o curvatura fuera de la tolerancia del proyecto, lo que afecta la alineación durante el montaje
  • Daños en el recubrimiento por manipulación, agrupado o exposición durante el transporte marítimo
  • Números de colada, registros MTC o etiquetas de inspección faltantes que bloquean la trazabilidad

Lo que los equipos de calidad deben confirmar antes de autorizar el montaje

Un plan de inspección práctico suele cubrir 5 áreas principales: identidad, dimensiones, conformidad del material, estado de la superficie y consistencia documental. En proyectos más grandes, los inspectores pueden añadir 2 controles más: verificación del recubrimiento y revisión de daños en el embalaje después de la descarga.

La tabla siguiente resume los puntos de aceptación más importantes antes de que las vigas de acero al carbono se trasladen del área de acopio a la zona de instalación.

Elemento de verificaciónQué verificarRiesgo típico si se ignora
Identificación de la secciónTipo de viga, tamaño, marca de pieza, longitud, etiqueta del proyectoMiembro incorrecto instalado en una ubicación crítica del marco
Grado del materialHacer coincidir el certificado de prueba de fábrica y la especificación del proyectoIncompatibilidad en la capacidad de carga y el procedimiento de soldadura
Tolerancia dimensionalLongitud total, ancho del ala, espesor del alma, ubicación del orificioDesalineación de la conexión y modificación en campo
Rectitud y deformaciónCurvatura lateral, contraflecha, torsión, daño en los bordesIzado difícil, posicionamiento temporal inestable
Superficie y recubrimientoNivel de óxido, daño por impacto, continuidad de la imprimación, contaminaciónCorrosión temprana o retrasos en la reparación del recubrimiento

El punto clave es simple: los defectos detectados a nivel del suelo son más baratos y seguros de corregir que los defectos detectados cuando una viga ya está suspendida por una grúa o parcialmente conectada en la estructura.

Comprobaciones técnicas clave antes de la instalación en obra

El control previo a la instalación de las vigas de acero al carbono debe seguir una secuencia definida. Esa secuencia ayuda a los equipos de inspección a evitar omitir pasos de trazabilidad mientras se centran en las condiciones que con mayor frecuencia generan problemas en campo.

1. Verificar el grado del material y la documentación de fábrica

Comience con la identificación del material. Los inspectores deben hacer coincidir la marca, el número de colada y la información del lote de cada viga con el certificado de ensayo de fábrica. Los documentos del proyecto pueden requerir grados ASTM A36, ASTM A572, EN S275, EN S355 o grados equivalentes según la base de diseño.

Una coincidencia visual no es suficiente cuando se entregan juntos varios grados. Si las vigas de 2 o 3 grados están agrupadas en la misma área de acopio, utilice una lista de verificación de liberación y segregación física para evitar una instalación accidental.

Lista de verificación de documentación

  • Certificado de ensayo de fábrica y lista de empaque
  • Correspondencia entre el tamaño de la sección y la marca de pieza
  • Norma aplicable como ASTM, EN, JIS o GB
  • Informe de recubrimiento si fue imprimado o pintado en taller
  • Registros de no conformidad y notas de disposición, si las hubiera

2. Comprobar las dimensiones con los planos

El control dimensional debe incluir más que la altura y la longitud de la viga. Para los elementos fabricados, los inspectores deben verificar la ubicación de la placa de extremo, el espaciamiento de los agujeros para pernos, las dimensiones del recorte, la ubicación de los rigidizadores y las áreas de acceso para soldadura. Un problema de tolerancia de ±2 mm a ±5 mm puede ser manejable en algunos detalles, pero no en todas las conexiones.

Utilice cintas calibradas, reglas de acero y galgas. Para elementos repetitivos en un envío grande, la inspección del 100% de las dimensiones críticas y la inspección por muestreo de las características secundarias es un enfoque común en campo, especialmente cuando el volumen de entrega supera las 50 a 100 piezas.

3. Inspeccionar rectitud, flecha lateral, curvatura y torsión

Las vigas de acero al carbono pueden deformarse durante la fabricación, el agrupado, el transporte o la descarga. Incluso cuando una viga supera la inspección del taller, puede sufrir daños de manipulación en rutas de exportación de larga distancia. Los equipos de seguridad deben comprobar si el elemento puede elevarse y alinearse sin forzarlo ni aplicar correcciones temporales inseguras.

Las comprobaciones típicas en campo incluyen inspección visual a lo largo del eje de la viga, comparación con línea de cuerda, comprobaciones en el borde del ala y medición en el punto de máxima desviación. Si la especificación del proyecto no define un límite, el inspector debe remitirse a la norma de fabricación aplicable y a los planos de taller aprobados.

4. Revisar el estado de la superficie y la integridad del recubrimiento

La calidad de la superficie afecta directamente la protección contra la corrosión y la preparación de las conexiones. Los inspectores deben buscar oxidación superficial, contaminación por aceite, exposición a sales, muescas, arañazos profundos, indicios de laminación e impactos en los bordes. Estas condiciones son especialmente importantes para las vigas almacenadas al aire libre durante más de 14 días antes del montaje.

Si las vigas están imprimadas en taller, mida la continuidad del recubrimiento en los puntos de contacto, los puntos de elevación y los bordes del ala. El deterioro de la imprimación suele aparecer primero donde las eslingas, cadenas y separadores de madera hicieron contacto repetido durante el envío.

La siguiente tabla puede ayudar a los equipos de calidad y seguridad a decidir qué hallazgos requieren retención inmediata, reparación o revisión de ingeniería antes de autorizar la instalación de la viga.

Condición observadaAcción recomendadaDecisión de instalación
Arañazo menor en el recubrimiento sin daño al metal baseReparación de retoque según el procedimiento de recubrimientoSe puede proceder después de la confirmación de la reparación
Torsión o curvatura lateral notable que afecta la alineaciónMedir la desviación y enviarla para revisión de ingenieríaSuspender hasta que sea aceptado o corregido
Marca de trazabilidad faltante o etiqueta ilegibleAislar la pieza y verificarla con los registrosNo instalar antes de la identificación
Óxido intenso o contaminación en las zonas de soldaduraLimpiar la superficie e inspeccionar el estado del metal baseProceder solo después de la aceptación de la superficie
Incompatibilidad de orificios o detalle de conexión incorrectoReportar NCR y obtener una acción correctiva aprobadaSuspender para su disposición

Esta matriz de revisión ayuda a los equipos a distinguir los problemas cosméticos reparables de los problemas estructurales o de trazabilidad que requieren una detención formal. Esa distinción evita tanto una instalación insegura como retrasos innecesarios del proyecto.

Procedimientos de control en obra que reducen retrasos y retrabajos

Una buena inspección no solo se refiere a la aceptación técnica. También depende de la logística en obra. Las vigas de acero al carbono que superan la inspección de fábrica pueden seguir volviéndose problemáticas si la descarga, el apilado o el control de identificación son deficientes durante la recepción en obra.

Establecer un proceso de recepción y liberación de 4 pasos

  1. Confirmar la cantidad del envío, el estado del embalaje y los daños visibles del transporte a la llegada.
  2. Separar las vigas por área, secuencia y grado antes de retirar las marcas del proveedor.
  3. Inspeccionar las dimensiones críticas y el estado antes de trasladar las vigas al frente de montaje.
  4. Liberar para operaciones de elevación con grúa solo los elementos etiquetados y aceptados.

Esta rutina de 4 pasos es especialmente útil en obras donde varios subcontratistas comparten una misma zona de acopio. Reduce la posibilidad de mezclar elementos aprobados y no aprobados y mejora la trazabilidad cuando se emiten NCR.

Controles de almacenamiento y manipulación

Almacene las vigas sobre durmientes de madera o bastidores de acero, manteniéndolas separadas del suelo húmedo al menos 100 mm cuando sea práctico. Utilice puntos de separación que limiten los daños en los bordes del ala y evite alturas de apilado que imposibiliten la identificación o generen pilas inestables.

Para proyectos en regiones costeras o húmedas, inspeccione las vigas de acero al carbono expuestas cada 7 días si permanecen al aire libre sin embalaje completo o protección de recubrimiento. Las comprobaciones rápidas del drenaje, el agua estancada y los daños en las cintas pueden evitar trabajos de reparación por corrosión más adelante.

Coordinación entre el proveedor, QA y la seguridad en obra

Un proveedor confiable de acero estructural debe respaldar más que el envío. En proyectos de exportación, los compradores se benefician cuando el fabricante puede proporcionar documentos conformes con las normas, registros de producción estables y marcado personalizado para una verificación más rápida en campo.

Hongteng Fengda, como fabricante y exportador de acero estructural de China, suministra vigas de acero, acero angular, acero de canal, perfiles de acero conformado en frío y componentes estructurales de acero personalizados para aplicaciones globales de construcción e industriales. Con una producción alineada con los requisitos de ASTM, EN, JIS y GB, la empresa apoya a compradores que necesitan calidad constante, plazos de entrega confiables y menor riesgo de abastecimiento.

En proyectos de materiales mixtos, los equipos de compras también pueden abastecer componentes resistentes a la corrosión para sistemas adyacentes. Por ejemplo, los cerramientos de equipos, paneles higiénicos o accesorios para áreas químicas pueden requerirplaca de acero inoxidable 316 debido a su contenido de molibdeno del 2% al 3%, su fuerte resistencia a la corrosión por picaduras y su idoneidad para entornos ácidos o de alta temperatura. Aunque ese producto sirve para aplicaciones diferentes a las vigas de acero al carbono, el abastecimiento coordinado puede simplificar el cumplimiento en paquetes de materiales mixtos.

Errores frecuentes de inspección y cómo evitarlos

Muchos problemas en obra provienen de fallos de proceso más que de fallos complejos de ingeniería. Los gerentes de calidad y seguridad pueden reducirlos estandarizando los puntos de control antes de la primera elevación de cada turno de instalación.

Error 1: Comprobar el tamaño pero no el grado

Una viga puede coincidir en longitud y dimensiones de sección, pero aun así no cumplir con el proyecto si el grado del acero es incorrecto. Este es un riesgo mayor cuando en la compra se aceptan múltiples normas, pero solo un grado específico está aprobado para la estructura.

Error 2: Ignorar deformaciones menores hasta el montaje

Lo que parece una pequeña torsión en el suelo puede convertirse en un gran problema de alineación en altura. Si la corrección requiere enderezado por llama o atornillado forzado, la velocidad de instalación disminuye y la exposición al riesgo aumenta.

Error 3: Liberar elementos sin marcar

Si un elemento pierde su etiqueta durante la descarga y se instala basándose en una suposición, la trazabilidad se rompe. La acción correcta es retenerlo, volver a identificarlo a partir de los registros y volver a marcarlo antes de su liberación.

Error 4: Tratar los daños superficiales como meramente cosméticos

Algunos defectos del recubrimiento son menores, pero las marcas profundas por impacto, el acero expuesto en entornos agresivos o la contaminación en zonas de soldadura pueden afectar la durabilidad a largo plazo o la calidad de la conexión. La aceptación en obra debe considerar el entorno de servicio, no solo la apariencia.

Qué deben preguntar los compradores y los equipos de proyecto antes de pedir vigas de acero al carbono

Los problemas de instalación más fáciles de resolver son los que se previenen antes de que comience la fabricación. Los equipos de compras y de proyecto deben confirmar las expectativas técnicas y documentales con el proveedor en la etapa de cotización, no después del envío.

Preguntas clave antes del pedido

  • ¿Qué norma rige las vigas: ASTM, EN, JIS o GB?
  • ¿Qué tolerancias dimensionales se aplican a los elementos laminados o fabricados?
  • ¿Cada pieza llevará un marcado claro vinculado al MTC?
  • ¿La imprimación de taller está incluida y qué procedimiento de reparación se aplica después de la entrega?
  • ¿Cuál es el ciclo de producción típico: 2 semanas, 4 semanas o más para secciones personalizadas?
  • ¿Puede el proveedor respaldar planos OEM y embalaje especial para manipulación de exportación?

Estas preguntas son prácticas porque conectan las decisiones de compra con los resultados de la instalación en campo. Un proveedor que las responde con claridad suele estar mejor preparado para respaldar la inspección, la documentación y el control del cronograma.

Para los inspectores de calidad y los gerentes de seguridad, la revisión previa a la instalación de las vigas de acero al carbono debe centrarse en 3 prioridades: conformidad estructural, condición de manipulación segura y trazabilidad completa. Cuando estos controles están implementados, los equipos de montaje dedican menos tiempo a correcciones en campo y más tiempo a la instalación planificada.

Hongteng Fengda apoya a compradores globales con productos de acero estructural, soluciones personalizadas y fabricación enfocada en la calidad para proyectos de construcción, industriales y de manufactura. Si necesita vigas de acero al carbono con documentación clara, producción estable y soporte orientado a la exportación, contáctenos para hablar sobre especificaciones, requisitos de inspección o un plan de abastecimiento a medida.
